Czy magazyn energii trzeba zgłaszać i kiedy wymagane jest pozwolenie na budowę?
Sprawdź, kiedy montaż magazynu energii wymaga zgłoszenia do OSD, zgłoszenia budowy lub pozwolenia na budowę. Nowe przepisy 2025/2026, progi pojemnościowe i kary za brak zgłoszenia.
Magazyny energii pozwalają gromadzić nadwyżki z instalacji fotowoltaicznej i wykorzystać je wieczorem lub w czasie przerw w produkcji. Są coraz popularniejsze w domach i firmach, a ich montaż od 2025 r. wymaga jednak spełnienia określonych formalności. Poniższe informacje oparte są na nowelizacji Prawa budowlanego i publikacjach branżowych, które weszły w życie w 2025–2026 r.

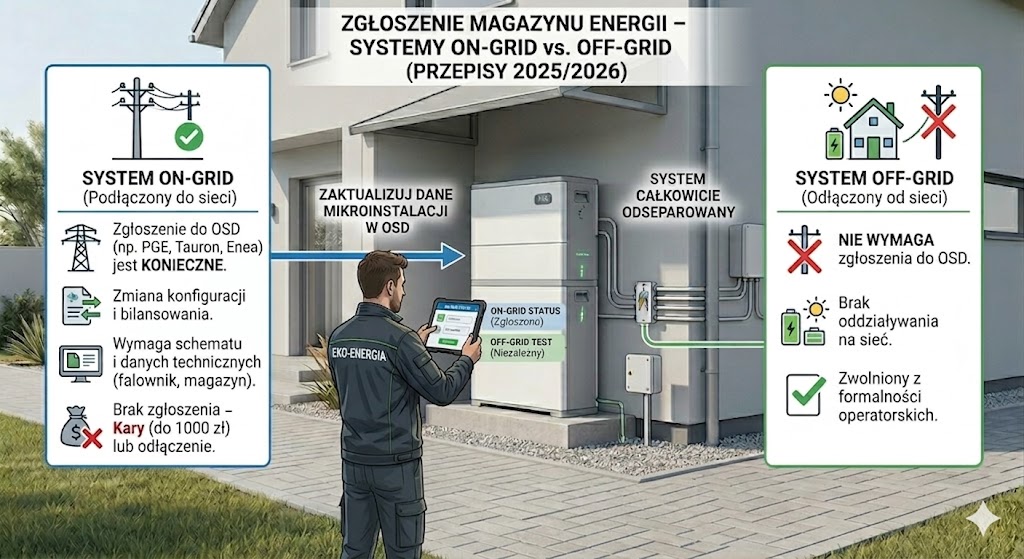

Zgłoszenie magazynu do operatora – tylko dla systemów on‑grid
</figure>
Jeśli magazyn energii jest podłączony do sieci (system on‑grid), jego montaż musi zostać zgłoszony do operatora systemu dystrybucyjnego (OSD) – takiego jak PGE Dystrybucja, Tauron Dystrybucja czy Enea Operator. Zgłoszenie jest potrzebne, ponieważ magazyn:
- ✅ zmienia konfigurację mikroinstalacji i sposób bilansowania energii,
- ✅ może oddziaływać na parametry pracy instalacji przyłączonej do sieci,
- ✅ w większości przypadków nie wymaga nowego przyłączenia, lecz aktualizacji danych istniejącej mikroinstalacji.
Zgłoszenia dokonuje się do lokalnego OSD poprzez formularz on‑line lub w formie papierowej. Operator zwykle wymaga schematu instalacji, danych technicznych magazynu oraz informacji o falowniku. Zgłoszenie jest szczególnie istotne, gdy magazyn instalowany jest do działającej instalacji PV lub zmienia się sposób pracy falownika (np. dodana funkcja zasilania awaryjnego).
Co z magazynem off‑grid?
Magazyn energii pracujący w systemie całkowicie odłączonym od sieci (off‑grid) nie wymaga zgłoszenia do OSD, ponieważ nie oddziałuje na infrastrukturę operatora. W praktyce większość instalacji domowych to jednak systemy on‑grid.
Dlaczego warto zgłosić magazyn?
Operatorzy muszą znać każdy element podłączony do sieci. Brak zgłoszenia może skutkować:
- ❌ karą finansową (do 1000 zł),
- ❌ odłączeniem instalacji od sieci,
- ❌ utrudnieniem w uzyskaniu dotacji (np. z programu „Mój Prąd").
Nowe przepisy budowlane: kiedy zgłoszenie budowy, a kiedy pozwolenie?
</figure>
7 stycznia 2026 r. weszły w życie zmiany w Prawie budowlanym dotyczące magazynów energii. Przepisy rozróżniają magazyny wolnostojące i zainstalowane w budynkach oraz wprowadzają progi pojemnościowe. Progi, które pierwotnie miały wynosić 20 kWh, zostały w trakcie prac sejmowych podniesione do 30 kWh, co zwiększyło liczbę instalacji zwolnionych z formalności.
### Wolnostojące magazyny energii (np. na zewnątrz budynku)
| Pojemność | Wymagania |
|---|---|
| Do 30 kWh | Brak obowiązku zgłoszenia i pozwolenia na budowę |
| 30–300 kWh | Zgłoszenie budowy + projekt zagospodarowania terenu + uzgodnienia ppoż. |
| 300–2000 kWh | Zgłoszenie + zawiadomienie PSP o zakończeniu budowy + plan magazynu |
| Powyżej 2000 kWh | Pozwolenie na budowę |
### Magazyny instalowane w budynkach
| Pojemność | Wymagania |
|---|---|
| Do 30 kWh | Brak formalności |
| 30–300 kWh | Zgłoszenie budowy + dokumentacja techniczna + uzgodnienia ppoż. + projekt z uprawnieniami |
| Powyżej 300 kWh | Pozwolenie na budowę |
Typowe magazyny domowe
Większość domowych magazynów energii ma pojemność kilku–kilkunastu kWh, więc nie wymagają zgłoszenia budowy ani pozwolenia na budowę. W typowym domu jednorodzinnym montaż magazynu nie oznacza też konieczności uzyskania nowych warunków przyłączenia ani dodatkowych opłat.
> ⚡ Jeśli jednak suma mocy instalacji PV i magazynu przekroczy 50 kW, operator może wymagać nowych warunków przyłączeniowych.
Dokumenty potrzebne do zgłoszenia magazynu do OSD
Przy zgłoszeniu magazynu on‑grid operatorzy zazwyczaj wymagają:
1. Wniosku o przyłączenie do sieci
2. Schematu instalacji z uwzględnieniem magazynu
3. Specyfikacji technicznej magazynu (pojemność, moc, parametry)
4. Niekiedy dodatkowych dokumentów – certyfikaty zgodności, opinie techniczne
Przed zgłoszeniem warto sprawdzić szczegółowe wymagania u swojego operatora.
Konsekwencje braku zgłoszenia i pozwolenia
</figure>
Niezgłoszenie magazynu energii, który wymaga zgłoszenia, może skutkować:
- karą finansową do 1000 zł,
- odłączeniem instalacji od sieci,
- uszkodzeniem infrastruktury sieciowej,
- wstrzymaniem inwestycji przez nadzór budowlany.
Podsumowanie – co musisz zapamiętać
| Aspekt | Wymóg |
|---|---|
| Zgłoszenie do OSD | Konieczne tylko dla systemów on‑grid |
| Magazyn do 30 kWh | Brak formalności budowlanych (ale zgłoszenie do OSD przy on‑grid) |
| 30–300 kWh | Zgłoszenie budowy + dokumentacja + uzgodnienia ppoż. |
| Powyżej 300/2000 kWh | Pozwolenie na budowę |
| Kary za brak zgłoszenia | Do 1000 zł + możliwe odłączenie |
Stosując się do powyższych zasad i konsultując się z lokalnym operatorem, można legalnie i bezpiecznie korzystać z magazynów energii, czerpiąc korzyści z autokonsumpcji i stabilizując domowy system energetyczny.
Źródła:
- • Prawo budowlane – nowelizacja z 7 stycznia 2026 r.
- • Hydro-Energy – wymogi formalne dla magazynów energii
- • Przepisy dot. zgłoszeń mikroinstalacji do OSD
